15 contenedores con parte de los motores que buscan generar 91 MW arribaron a Esmeraldas
Según el Ministerio de Energía, los generadores tenían que estar en funcionamiento en diciembre y según la contratista, en enero. Ahora estarán operativos alrededor de marzo.

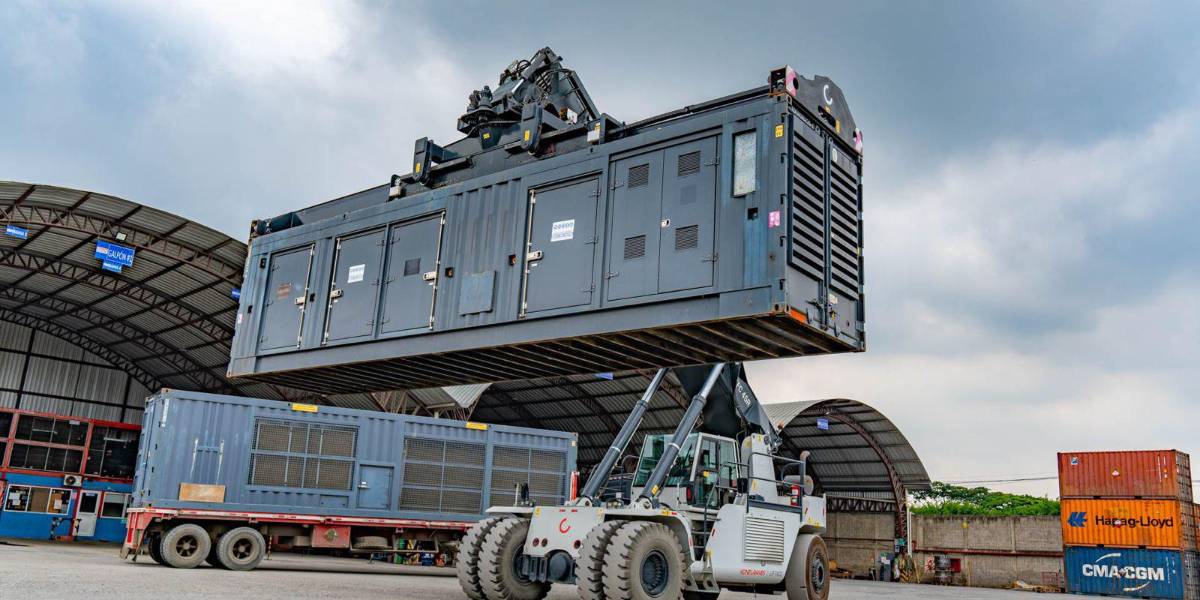

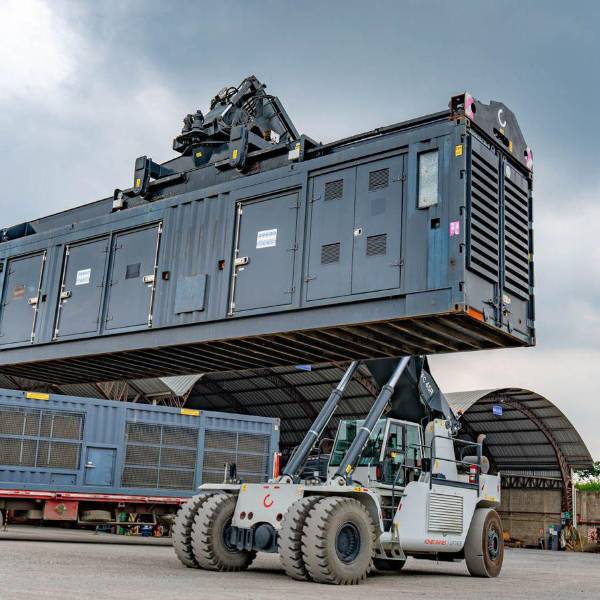

Los primeros 15 contenedores, que contienen una parte de los 48 generadores comprados a la empresa Austral Technical Management, llegaron a Ecuador.
Conforman los tres primeros embarques de un total de 11. Los equipos fueron comprados por USD 90 millones. Una parte fue trasladada al sector de La Propicia en Esmeraldas, en donde se realizan las obras civiles para su instalación. La contratista trabaja en la preparación de las bases para colocar los 48 generadores.
Le puede interesar: La segunda turbina de Toachi Pilatón generará 68 MW desde finales del 2024
También se debe construir la infraestructura de transmisión y control, además de las bases para los tanques de combustible. Según la planificación de la empresa, la mayor parte de ese trabajo deberá estar listo en las próximas dos semanas.
Una parte de los generadores restantes y sus equipos complementarios están en tránsito desde el Líbano, según informó Austral y llegarán al Ecuador en los próximos días.
Lea también: Seis empresas presentaron ofertas para construir el sistema de interconexión eléctrica Ecuador – Perú
El contrato de compra de esos equipos fue firmado el 9 de agosto pasado. Según el Ministerio de Energía, los generadores tenían que estar en funcionamiento en diciembre y según la contratista, en enero.
De acuerdo al Ministerio de Energía estarán operativos a finales de febrero o a inicios de marzo y aportará 1 megavatios, son parte del plan del gobierno para contar con 1 080 megavatios adicionales durante el 2025.
Pese a la multa que impuso de USD 900 mil, el Gobierno apunta a que la empresa Progen complete la instalación de los 29 generadores. 👉 https://t.co/vHa68Htjh2 pic.twitter.com/8TpySDvKUE
